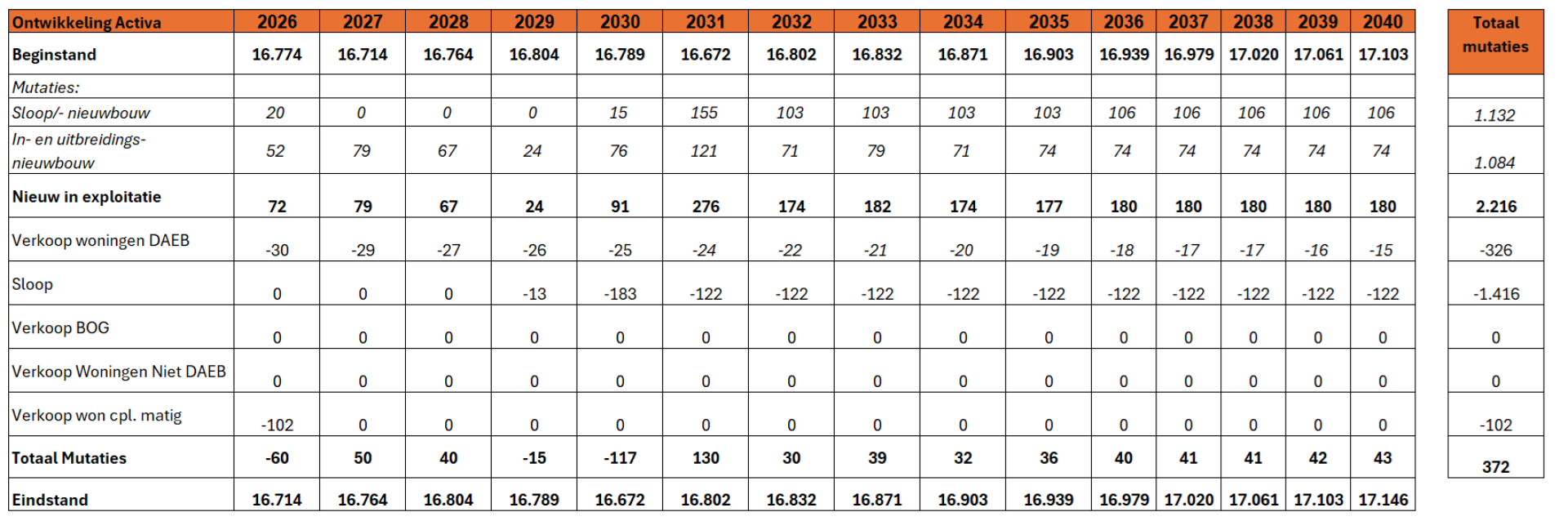

Bijlage 1 Tabel vastgoedontwikkeling

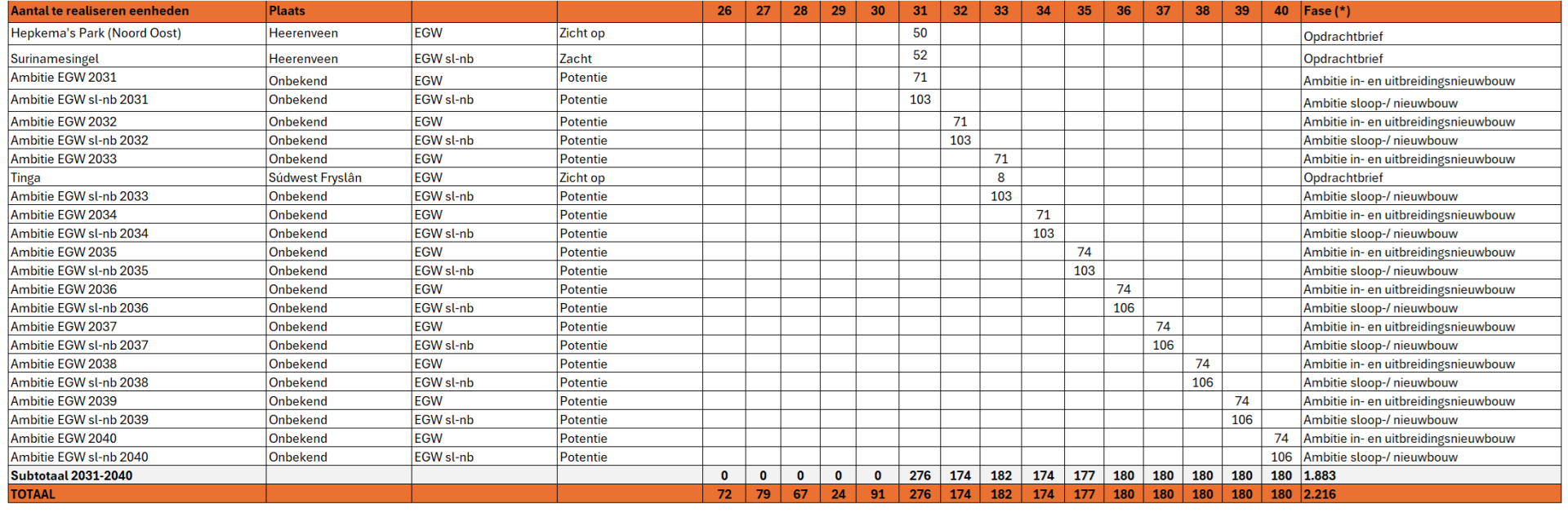

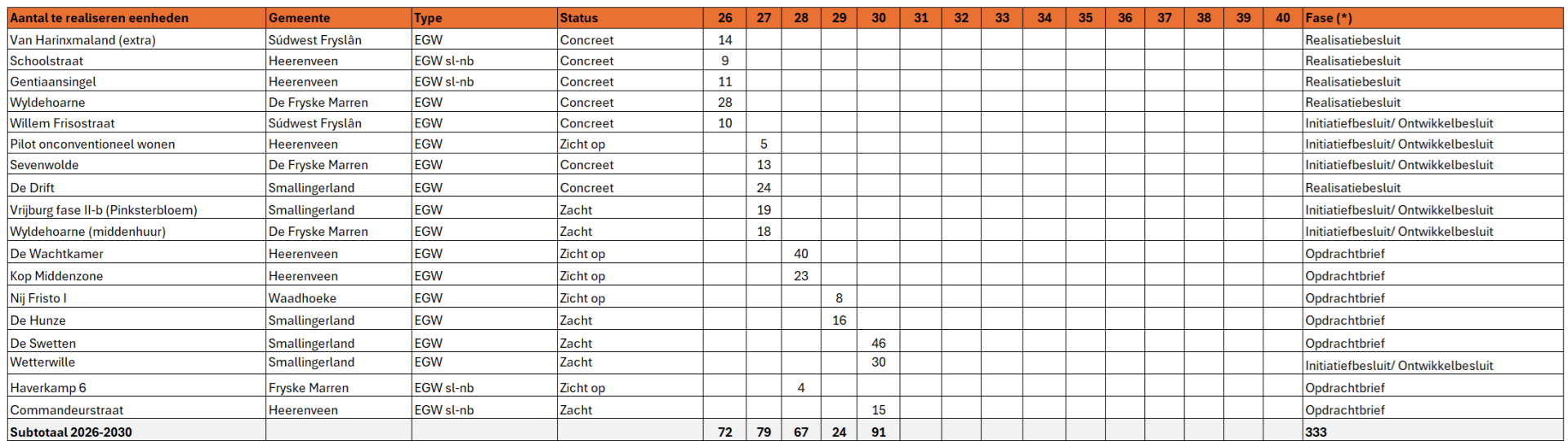

Bijlage 2 Projectenplanning
Het nieuwbouwprogramma volgt uit het huidige portefeuilleplan aangevuld met de ambitie van 2031 tot en met 2040. De projecten staan hieronder in een programmakalender weergegeven. De aantallen betreffen de geplande opleveringen. De laatste kolom geeft aan in welke fase het project (peildatum september 2025) zich bevindt.
We onderscheiden vier verschillende projectfasen bij Accolade, elk met een ander resultaat.
- De onderzoeksfase/ opdrachtbrief bepaalt of een complex de status van project krijgt.
- De haalbaarheidsfase onderzoekt of het project realiseerbaar is onder bepaalde voorwaarden.
- De initiatieffase bepaalt de financiële en programmatische kaders voor het project.
- De realisatiefase resulteert in de uitwerking van de kaders en leidt tot de totstandkoming van het project.
Projecten die aangemerkt zijn met ‘Ambitie’ zijn projecten/investeringen die vanuit het SVB nodig zijn om de gehele ingerekende opgave te realiseren. ‘Ambitie’ is daarmee geen projectfase maar een manier om de opgave te kwantificeren. We maken in beide tabellen het onderscheid tussen in- en uitbreidingsnieuwbouw (aangeduid met EGW) en sloop-/ en vervangende nieuwbouw (aangeduid met EGW-sb).
