In dit hoofdstuk wordt aandacht besteed aan de top risico’s voor 2026 van Accolade. Dit zijn de risico’s die na de genomen beheersmaatregelen nog steeds een score hoger dan 15 hebben. Deze risico’s zullen in 2026 extra aandacht verdienen, zodat kan worden bepaald of en met welke maatregelen de netto scores beneden de 15 gebracht kunnen worden. Als eerst wordt een totaaloverzicht weergegeven, vervolgens zal in worden gegaan op de uitwerking van de risico’s.

Top risico's 2026

In onderstaande tabel worden de top risico’s weergegeven, inclusief de netto score, en de risico-eigenaar.

  Risico Netto score Risico-eigenaar
1 Politieke onvoorspelbaarheid 25 Manager Strategie & Beleid
2 Funderingsschade 16 Manager Vastgoed
3 Projectsteun 16 Manager Planning & Control

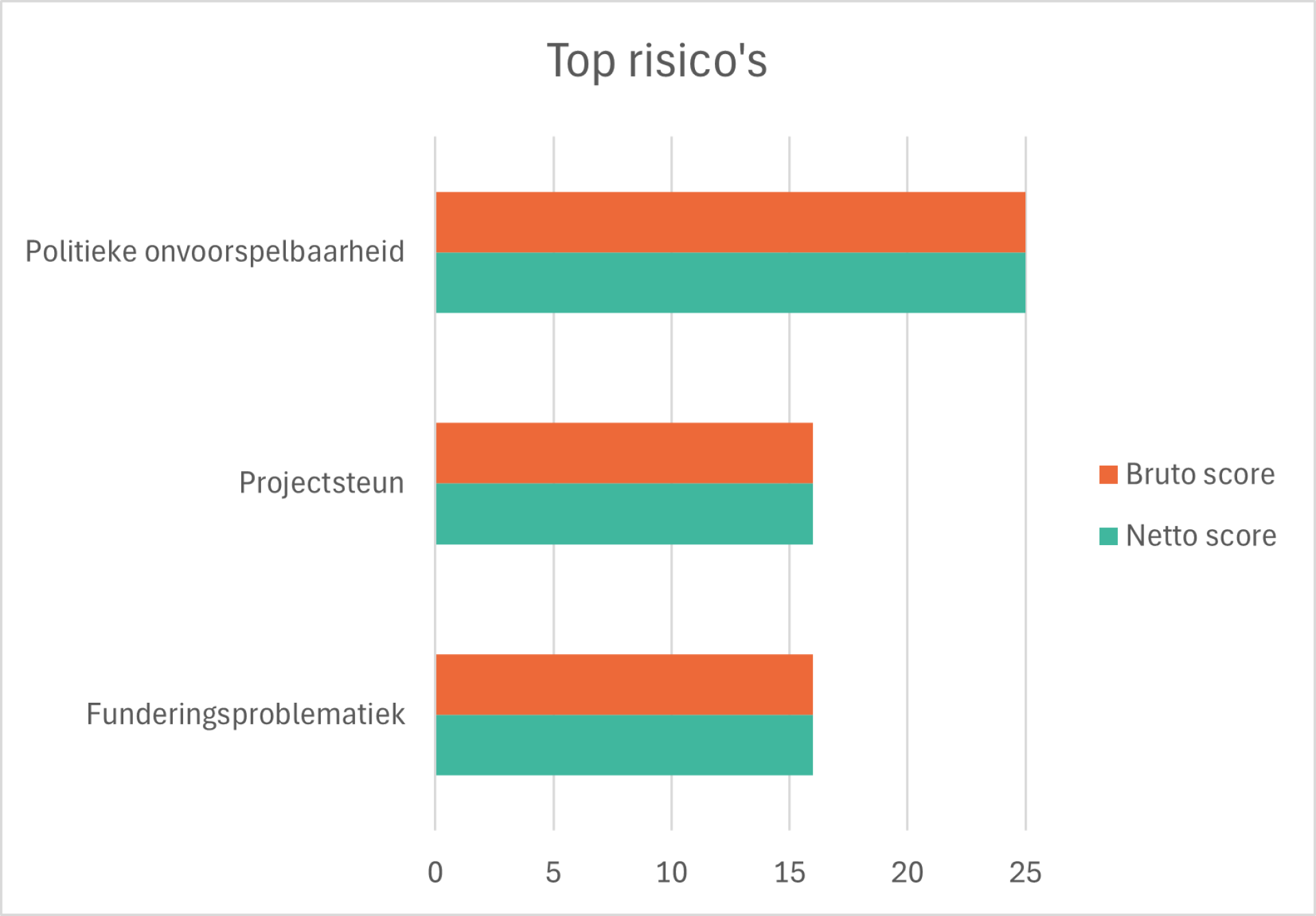

In onderstaande staafdiagram is de verschuiving van de bruto- en netto scores per risico’s inzichtelijk.

Uitwerking Top risico's

Zoals eerder benoemd worden de risico's vanaf 2026 uitgewerkt aan de hand van de Bow-Tie methode. In dit hoofdstuk zijn de uitwerkingen van de top risico's inzichtelijk. In bovenstaande grafiek is te zien dat de bruto- en nettoscores van de top risico's gelijk aan elkaar zijn. Dit betekent dat er op dit moment nog geen beheersmaatregelen zijn die de netto-score verlagen. Enerzijds komt dit door het ontbreken van beheersmaatregelen, anderzijds doordat de bestaande beheersmaatregelen de score nog niet weten te verlagen.

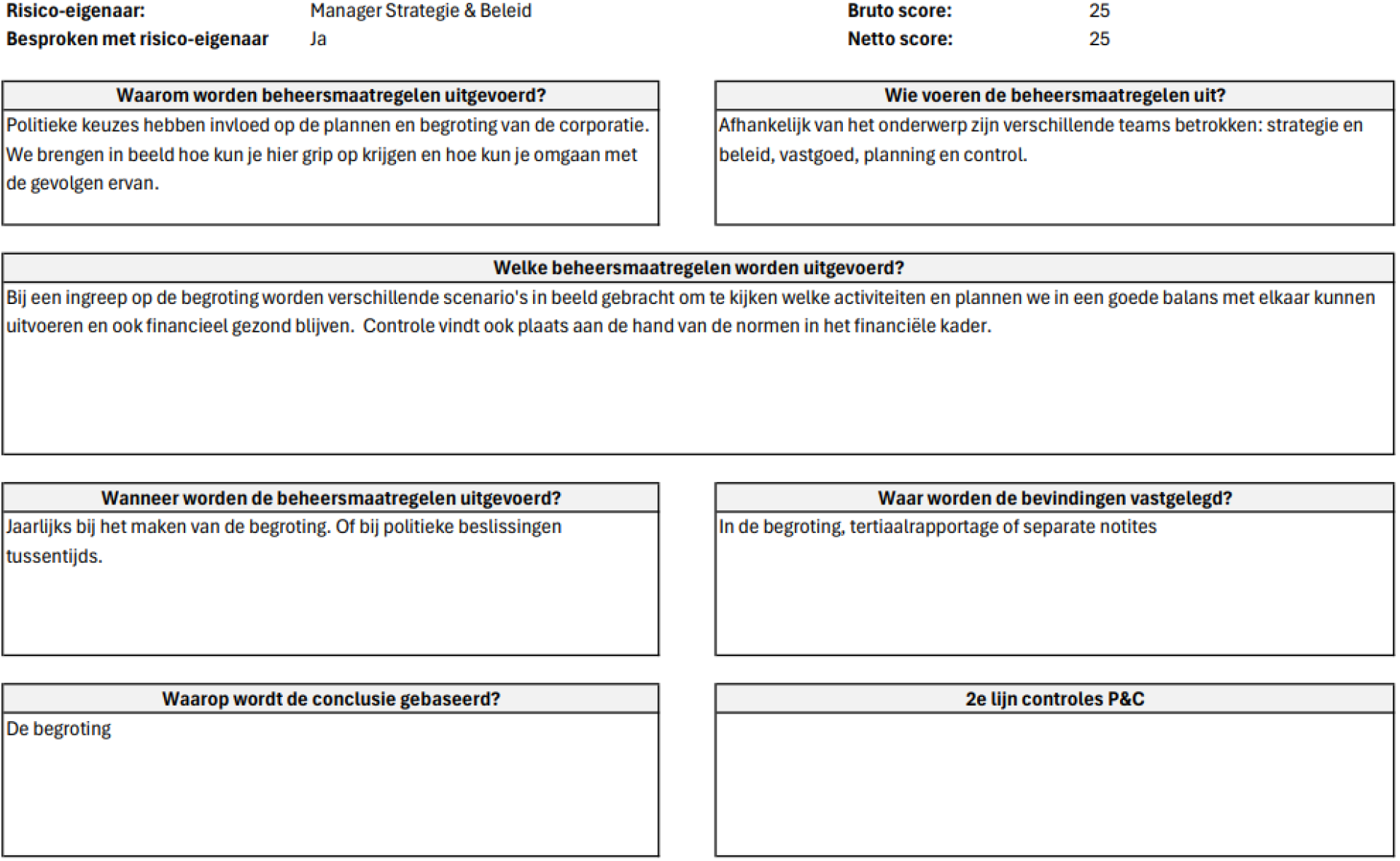

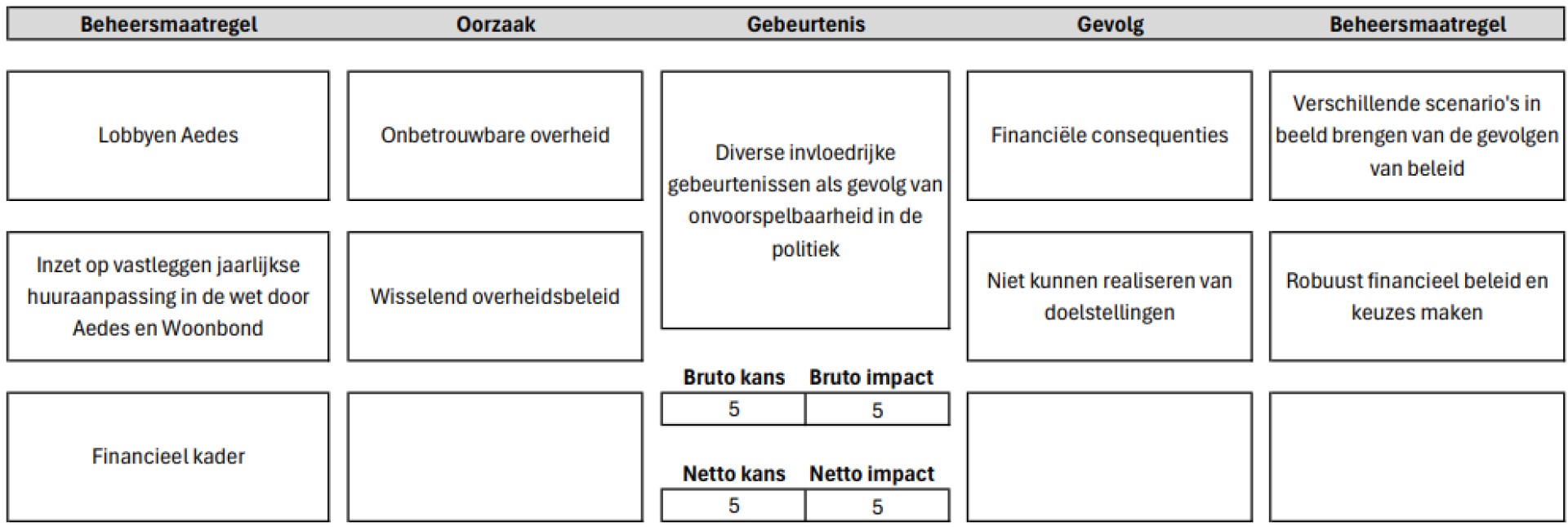

Manager Strategie & Beleid - Onvoorspelbare politiek

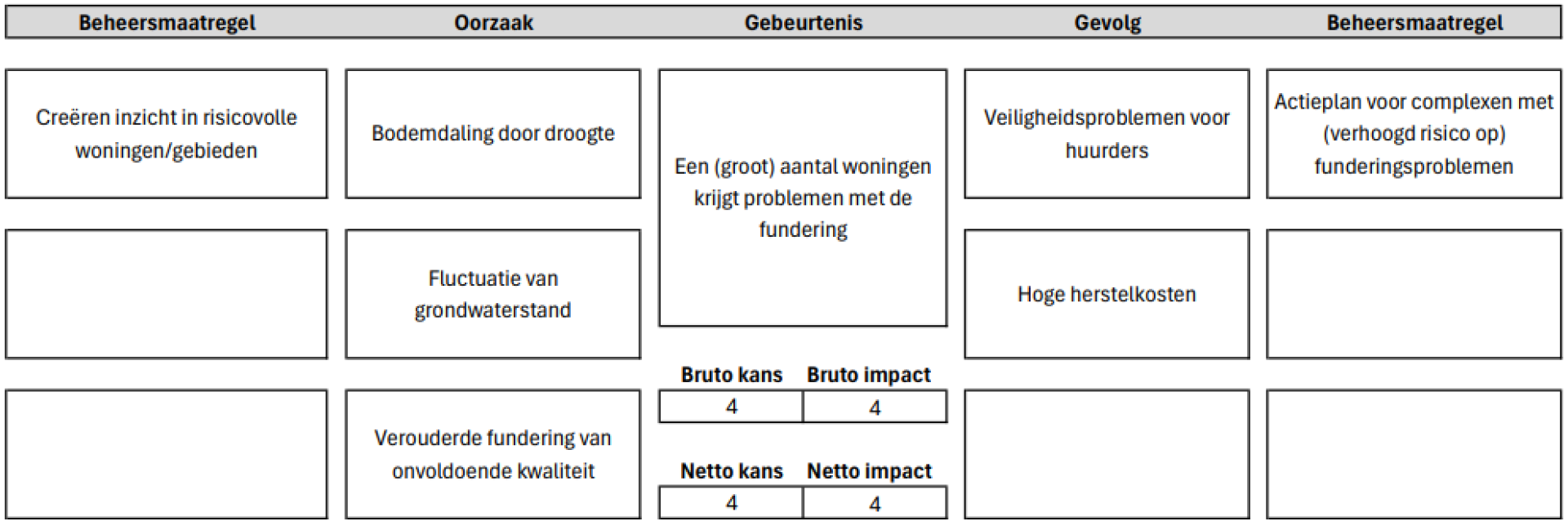

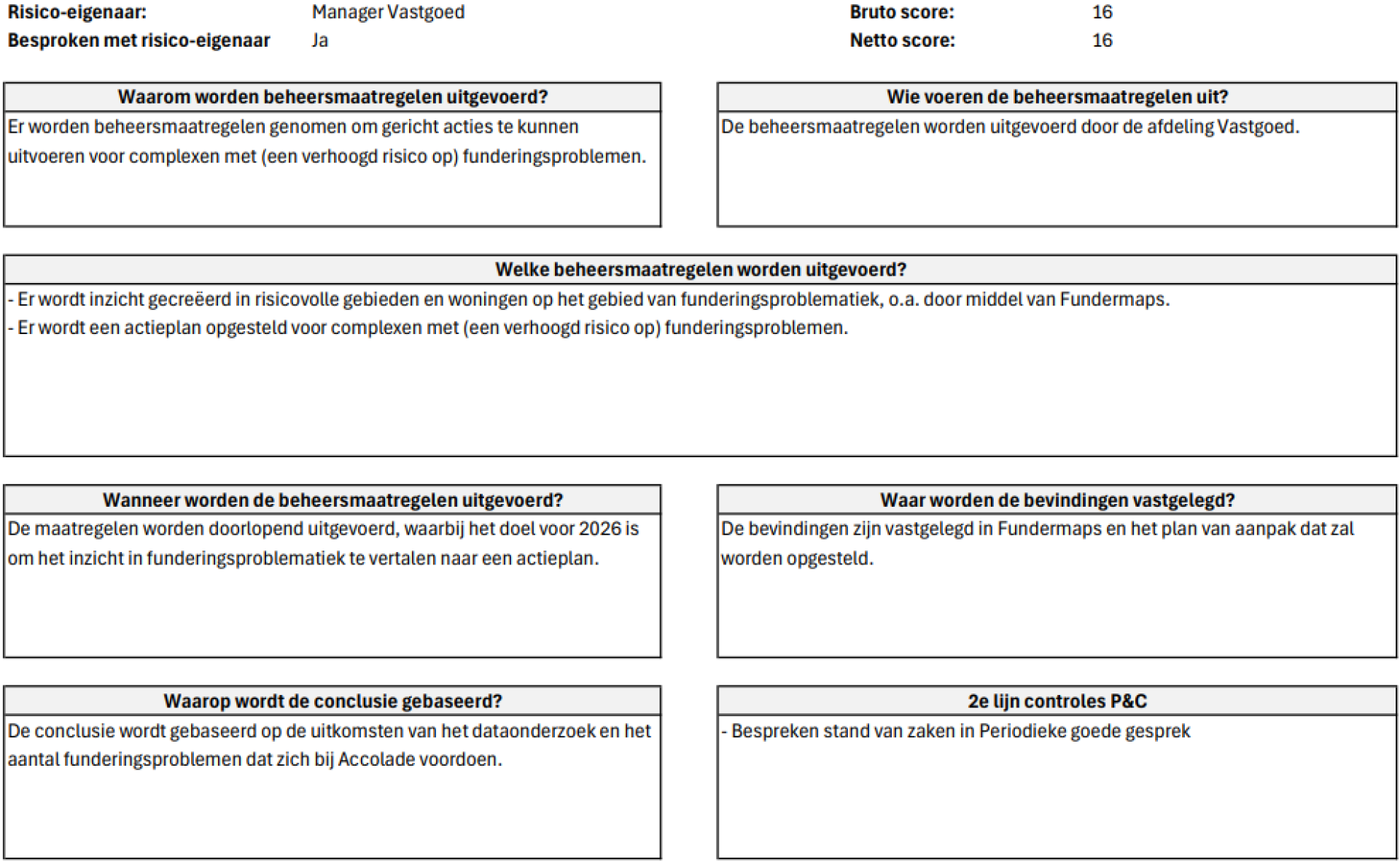

Manager Vastgoed - Funderingsproblematiek

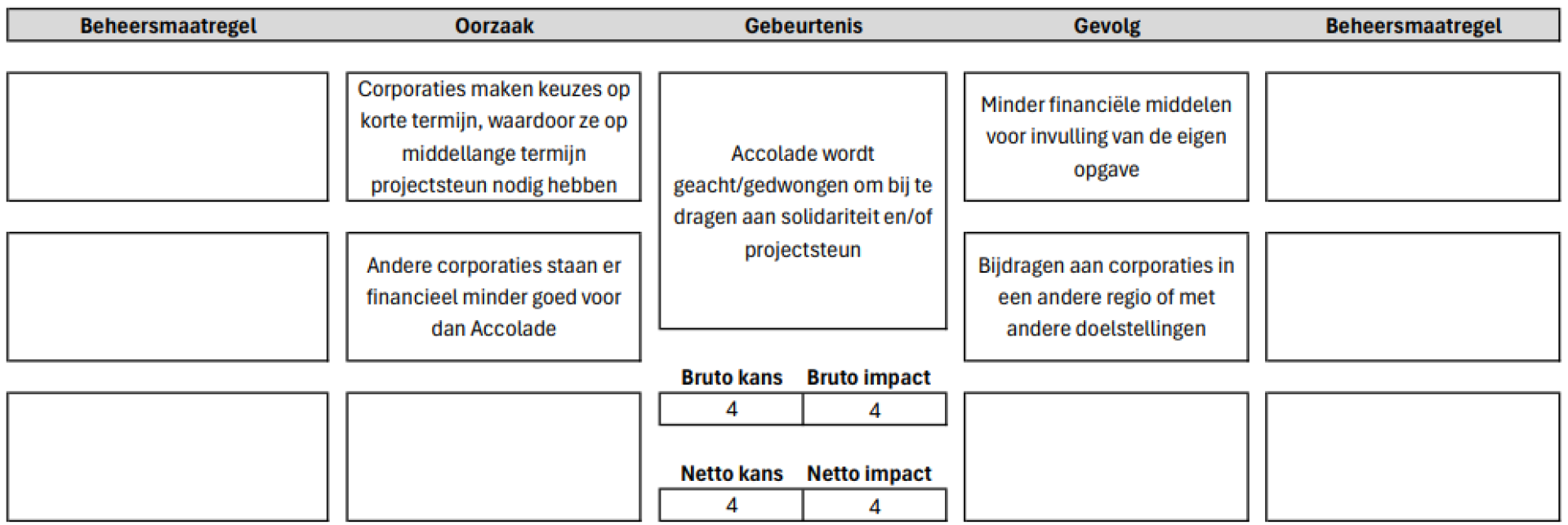

Manager Planning & Control - Projectsteun

Op dit moment zijn er nog geen maatregelen die de oorzaak van het risico op Projectsteun kunnen verminderen of de impact van het gevolg weten te verkleinen. Daarom is ervoor gekozen geen 6W uitwerking van dit risico op te nemen.
